Перейти к содержанию
RUPOR
Срочно: Украина готова обсуждать долгосрочные поставки газа в МолдовуВнимание: Фильм Эмиля Лотяну «Лаутары» покажут на Realitatea TV 9 и 10 ноября
(ФОТО) Дорин Жунгиету: ЛЭП Вулканешты–Кишинёв будет сдана в срок — 30 июня 2026 года

(ФОТО) Дорин Жунгиету: ЛЭП Вулканешты–Кишинёв будет сдана в срок — 30 июня 2026 года

Рупор Молдова10:45

Министр энергетики Дорин Жунгиету во вторник посетил с рабочим визитом электрическую подстанцию в Кишинёве, чтобы проверить ход строительства в рамках проекта воздушной линии электропередачи Вулканешты–Кишинёв. В ходе визита министр получил подтверждение, что срок завершения проекта остаётся неизменным — 30 июня 2026 года.

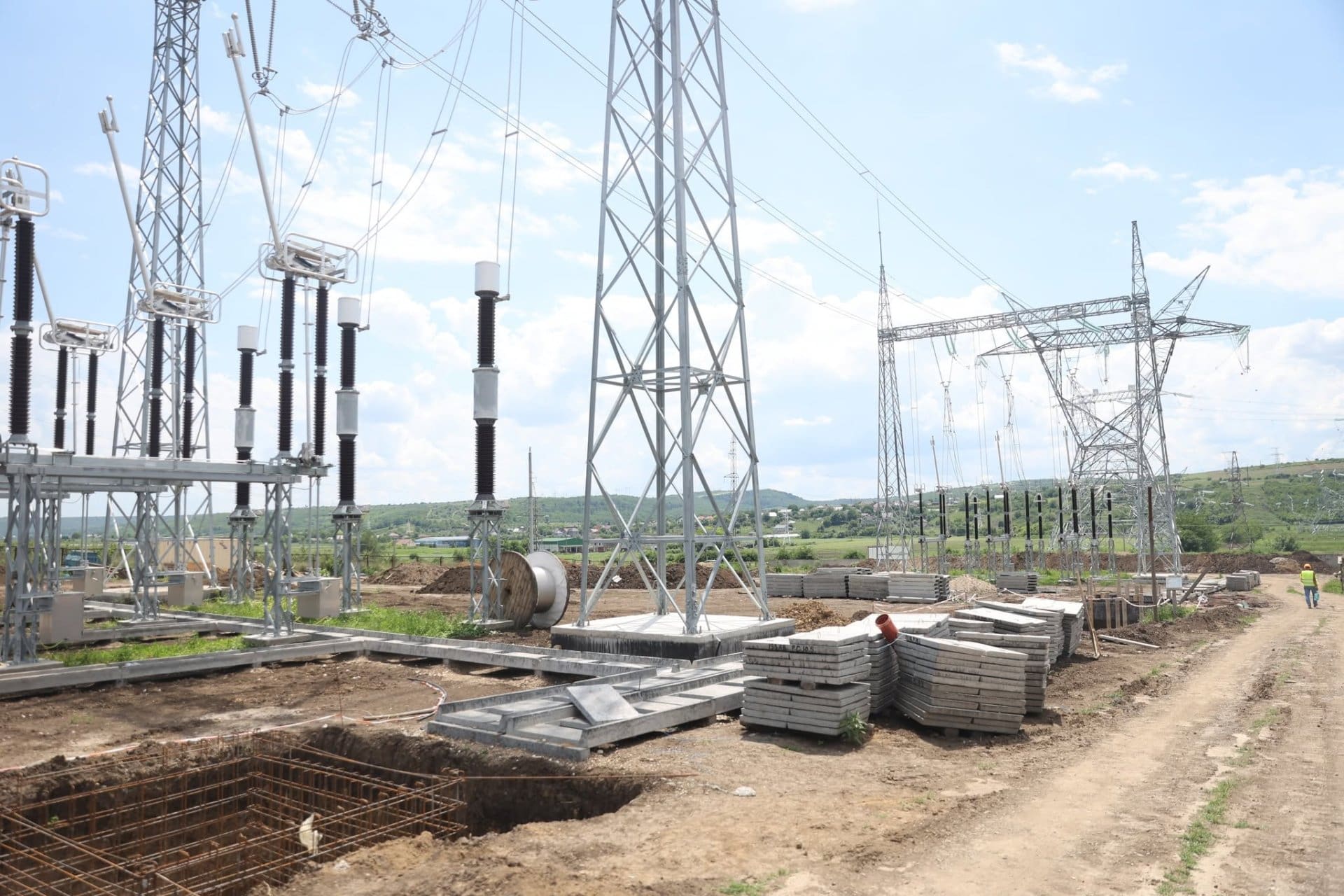

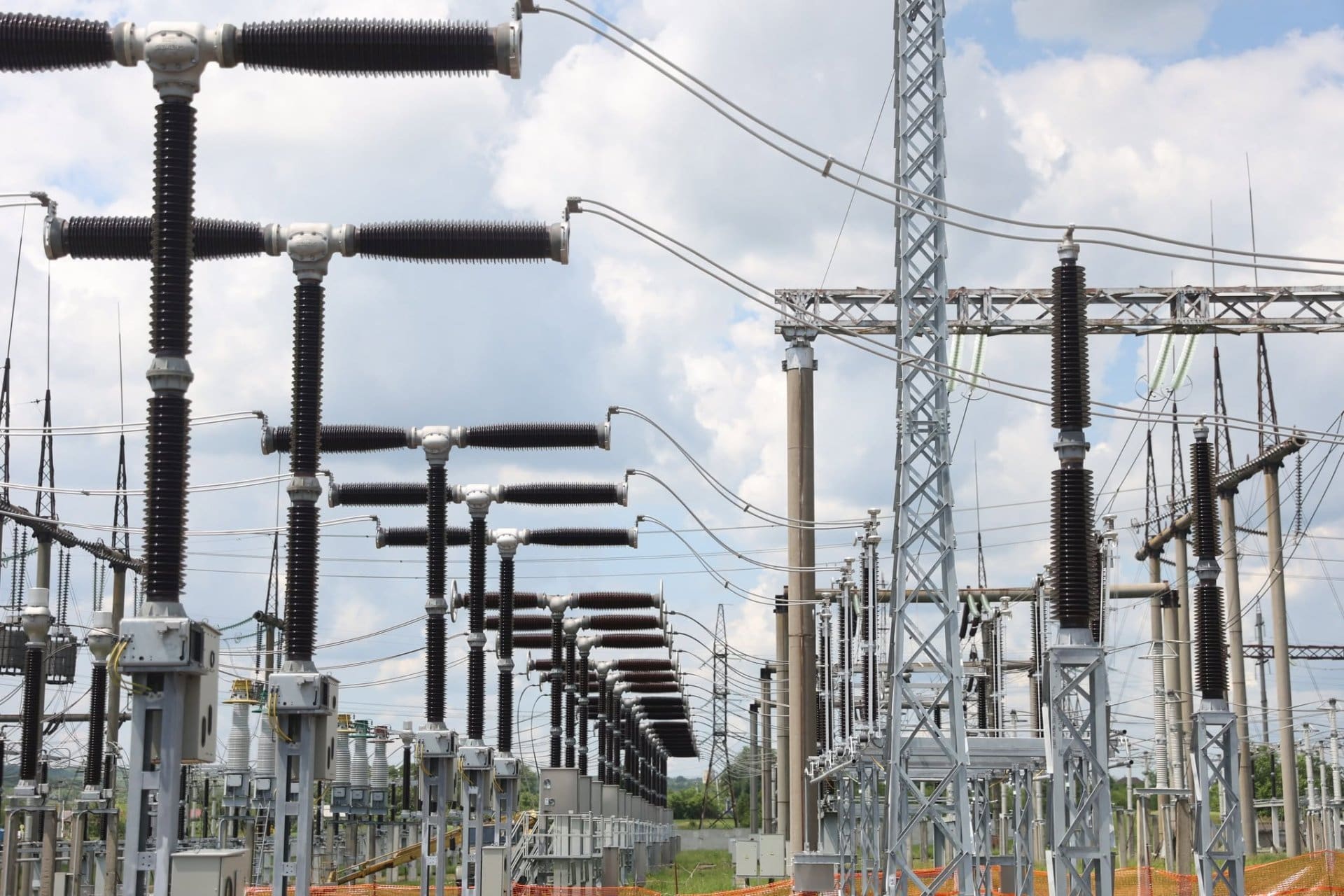

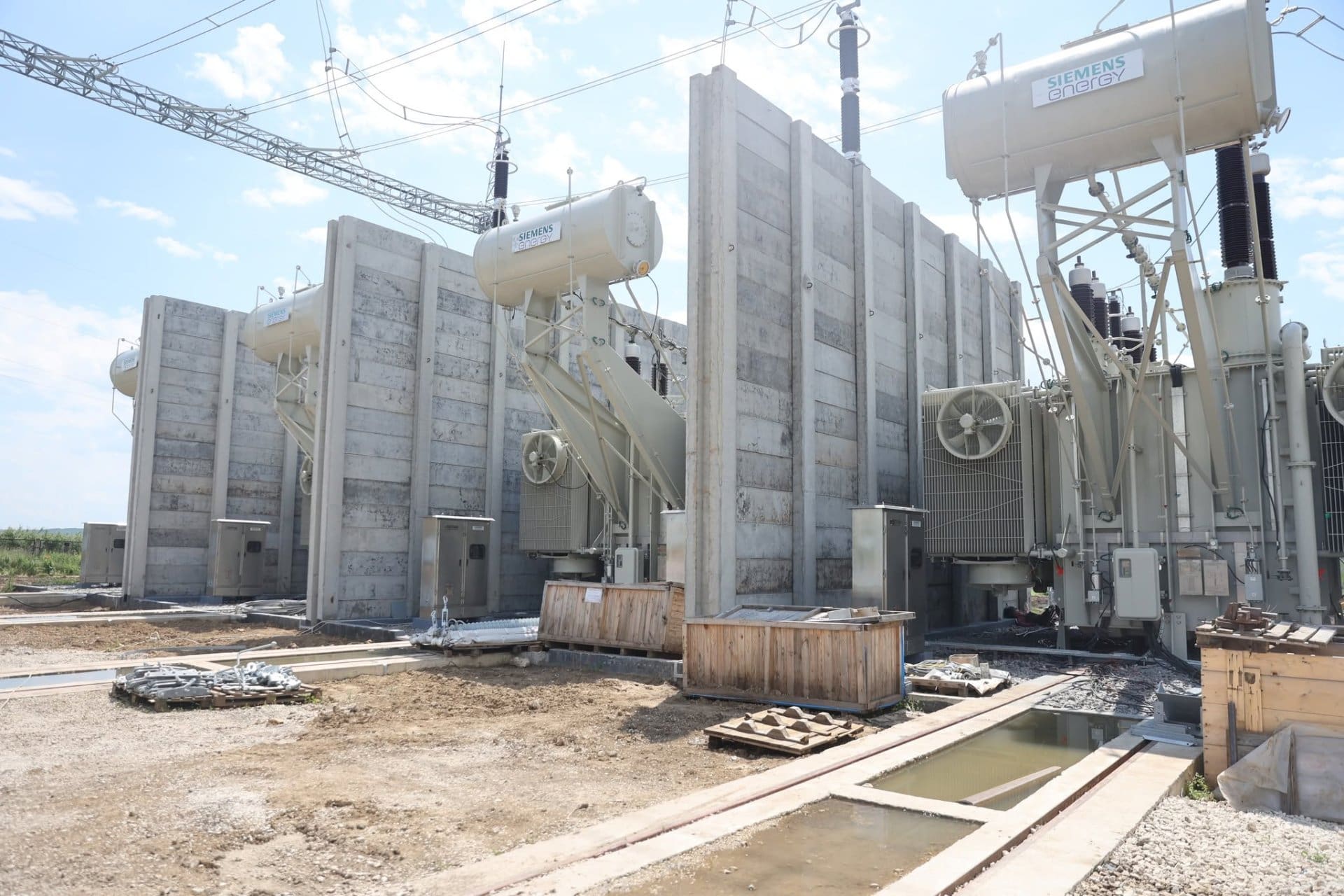

По данным Министерства энергетики, на подстанции в Кишинёве продолжаются работы по обустройству кабельных каналов и подземных переходов. Внешний контейнер уже завершён, установлены и смонтированы шкафы защиты. Параллельно осуществляется поставка кабелей, после чего в ближайшее время будут выполнены необходимые подключения.

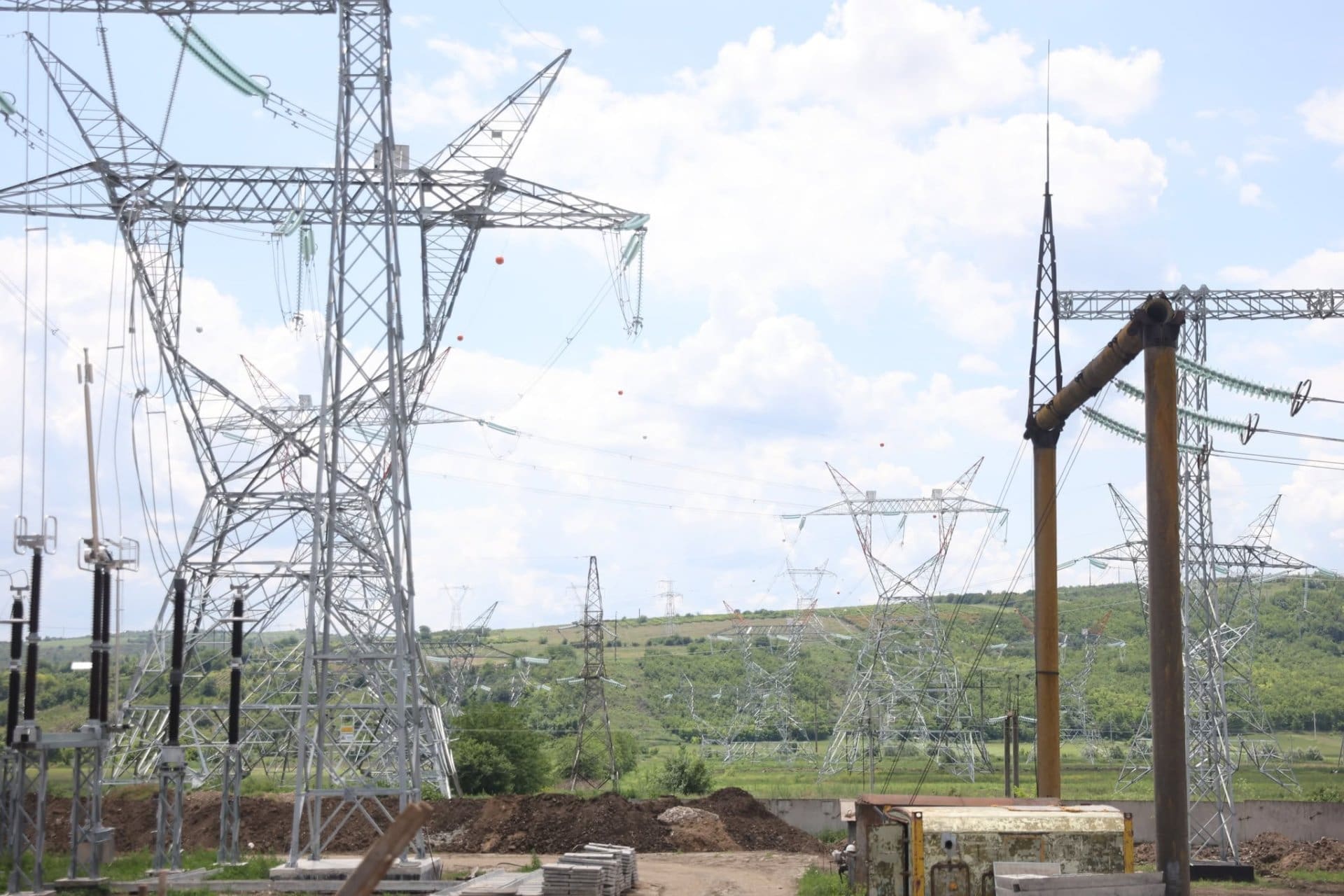

В то же время на подстанции Вулканешты работы находятся на завершающей стадии. Оборудование защиты и управления уже прошло тестирование, сейчас проводится проверка электрических приводов первичного оборудования и подготовка объекта к приёмке.

Линия электропередачи Вулканешты–Кишинёв имеет протяжённость около 157 км и соединяет подстанцию 400 кВ в Вулканештах с подстанцией 330 кВ в Кишинёве. Пропускная способность линии составляет до 630 МВА, что позволит покрывать более 50% потребления электроэнергии Молдовы в пиковые периоды.

Проект является частью программы развития электроэнергетической системы Республики Молдова, финансируемой Группой Всемирного банка. Общая стоимость проекта составляет около 61 млн евро, из которых примерно 27 млн евро предназначены для строительства линии электропередачи.

Проект реализуется Правительством Республики Молдова через Министерство энергетики и UCIPE — подразделение по внедрению проектов в энергетике, а непосредственным бенефициаром является предприятие ГП Moldelectrica.

Министерство энергетики подчеркнуло, что линия Вулканешты–Кишинёв значительно укрепит энергетическую безопасность страны, обеспечив возможность передачи электроэнергии из Румынии и европейского рынка в центр и север Молдовы. Проект снизит уязвимость национальной энергосистемы и повысит энергетическую независимость Республики Молдова.

Подписывайтесь на наш TELEGRAM, INSTAGRAM, чтобы быть в курсе всех самых важных новостей.

Партия Иона Кику подготовила проект об отставке Игоря Гросу

Партия Иона Кику подготовила проект об отставке Игоря Гросу

Партия развития и объединения Молдовы подготовила проект постановления о начале процедуры отставки председателя парламента Игоря Гросу. Об этом 9 ноября на брифинге сообщил депутат Ион Кику. По его словам, документ…
