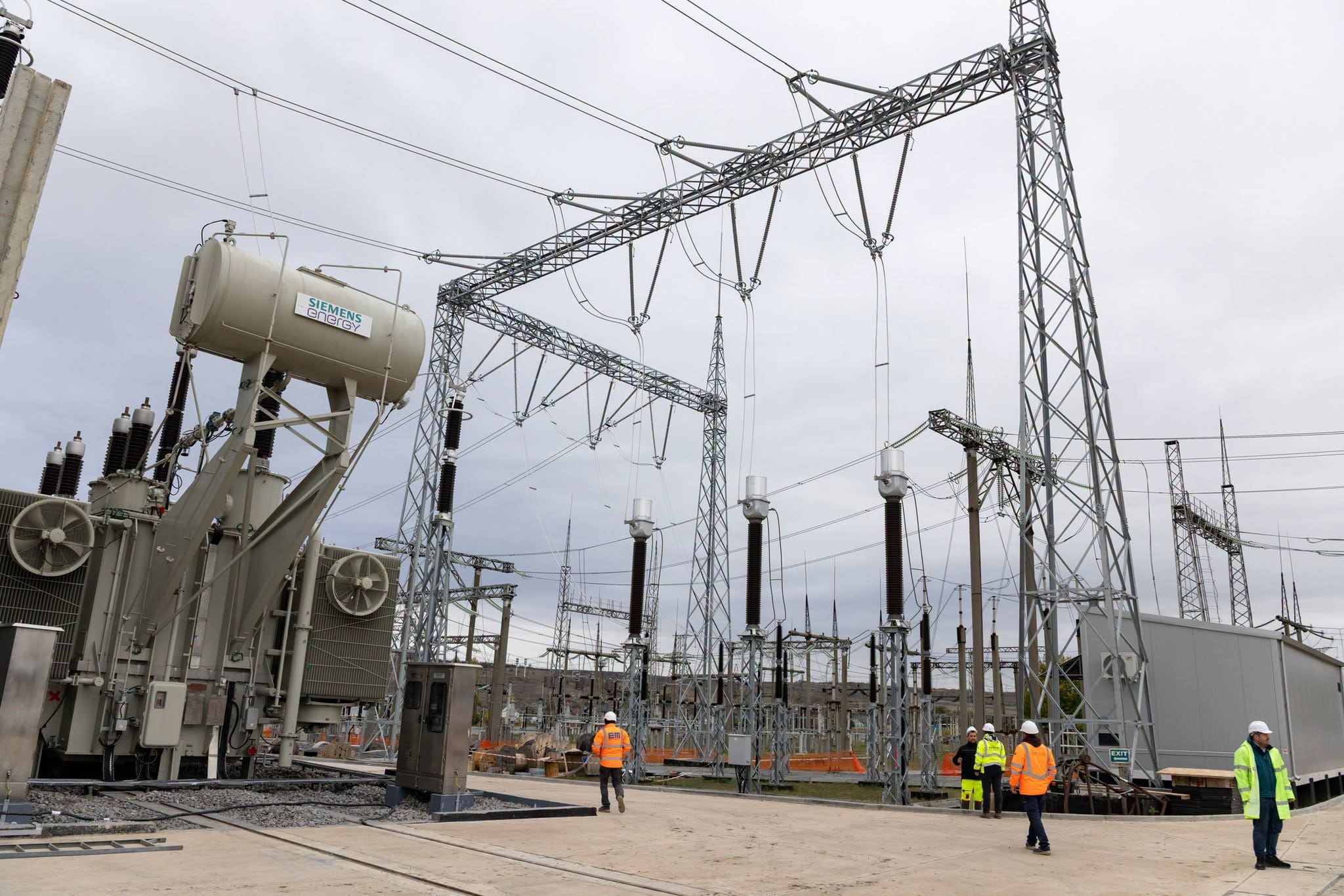

Трансформатор, поломка которого задержала запуск линии Вулканешты — Кишинев, вернули из Испании, установили и испытали. На подстанции «Кишинев» сейчас проводят заключительные комплексные проверки оборудования и систем. Об этом сообщило правительство после визита премьер-министра Василия Тофана 16 октября.
Отремонтированное оборудование обеспечивает соединение подстанции с сетью напряжением 330 кВ. Тофан посетил объект вместе с министром энергетики Дорином Жунгиету. Им представили ход модернизации и сроки ввода в эксплуатацию.
Согласно минэнерго, техническая команда планирует подать напряжение на подстанцию до конца октября.
«Подрядчик подтвердил, что уже находится на заключительном этапе испытаний, а оставшиеся работы значительно продвинулись», — сообщил Жунгиету.
Линию рассчитывали запустить 27 августа, однако неисправность оборудования на подстанции «Кишинев» сдвинула сроки. Трансформатор пришлось отправить на завод производителя в Испанию.
23 сентября Жунгиету сообщил, что ремонт завершен. По его словам, после доставки оборудования подрядчику требовалось еще около четырех-пяти недель для интеграции и комплексных испытаний. В конце сентября министр также предупредил о финансовой ответственности подрядчиков за задержку.
ЛЭП протяженностью 157 километров соединяет подстанции «Вулканешты» 400 кВ и «Кишинев» 330 кВ. Она позволит импортировать электроэнергию из Румынии и с европейских рынков в обход приднестровского региона. Проект финансирует Всемирный банк.
